Ponúkame vám zopár zaujímavých štatistík z priebehu rekonštrukcie:
- to najhlavnejšie je, že napriek náročnosti stavby sa nestal žiadny pracovný úraz
- na lávke bolo odpracovaných takmer 16 000 pracovných hodín
- 31 pracovníkov - najväčší počet pracovníkov zúčastnených v 1 deň na prácach na pracovisku
- fyzicky na pracovisku vykonávali montážne práce aj 2 dámy

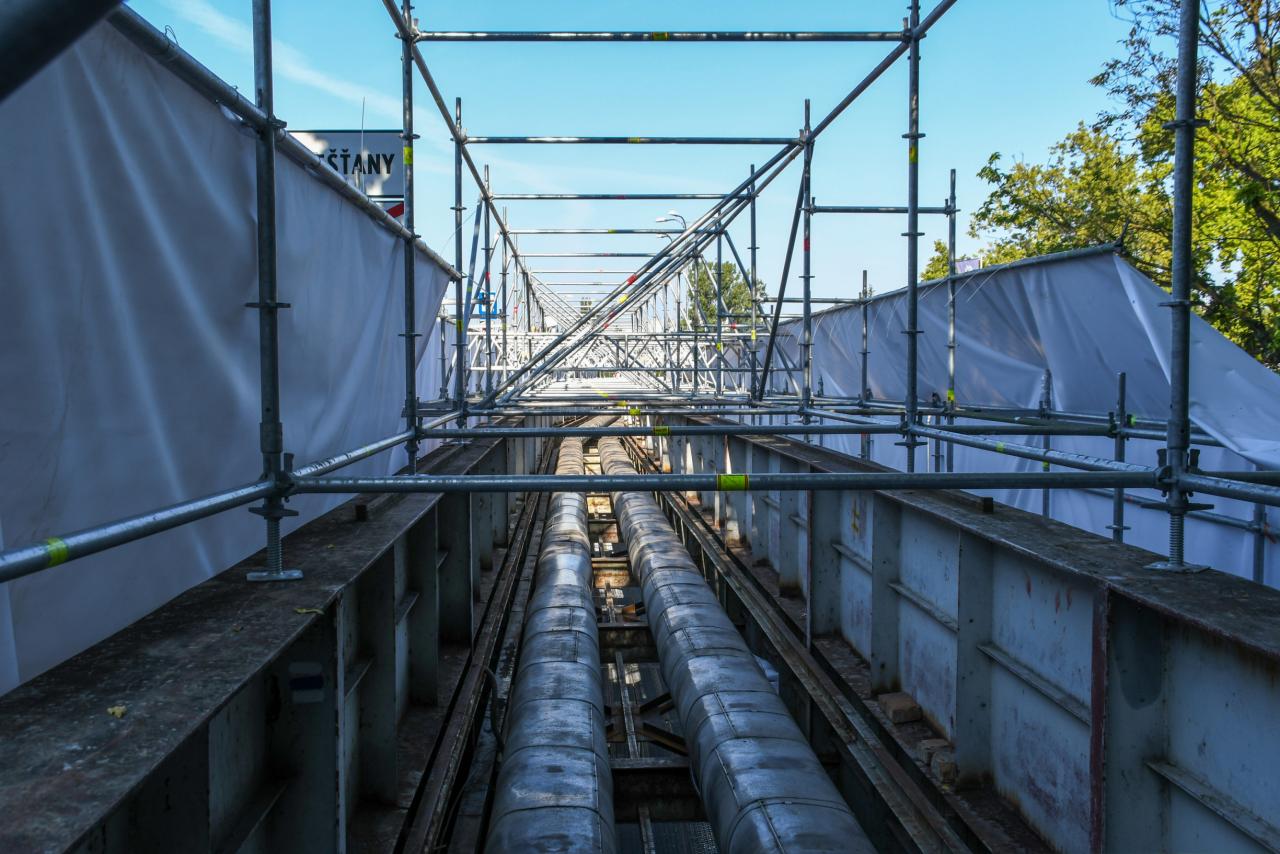

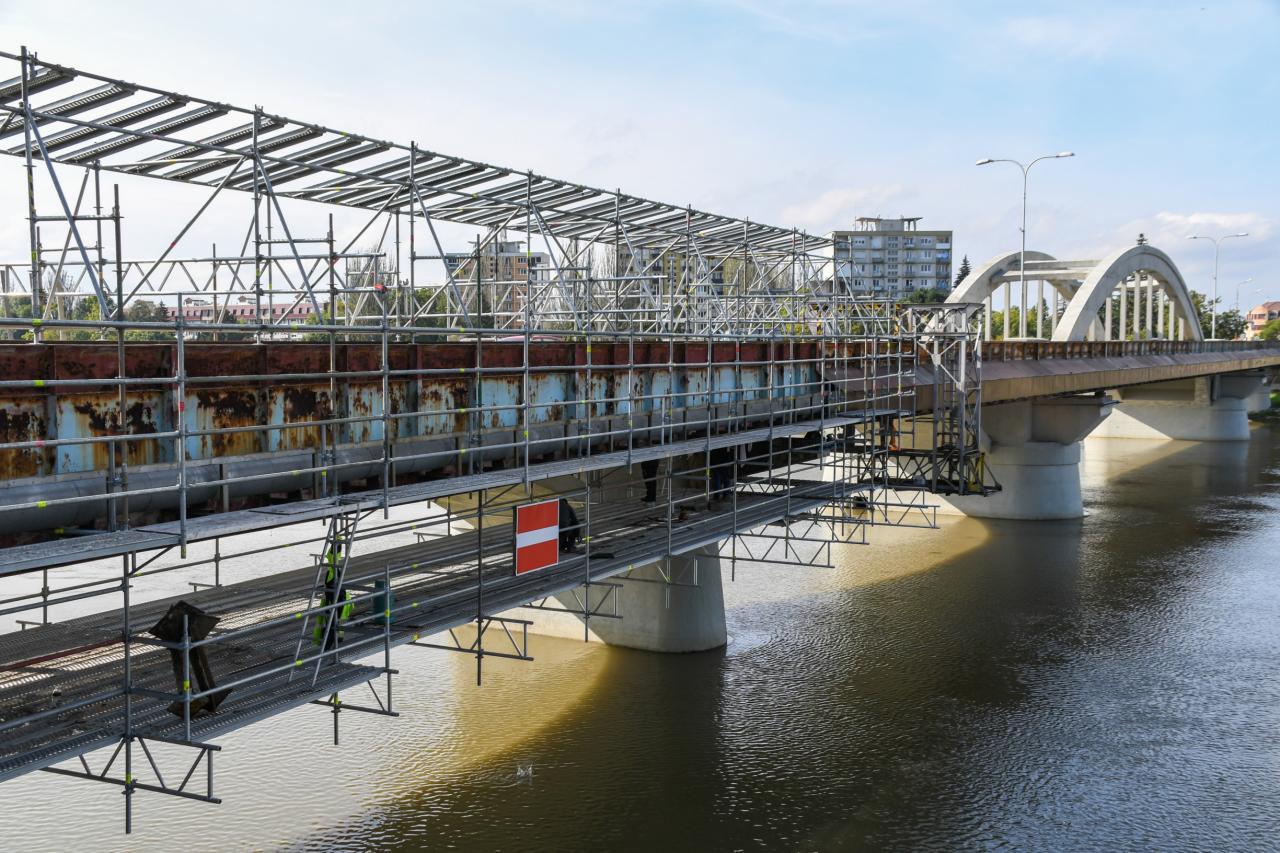

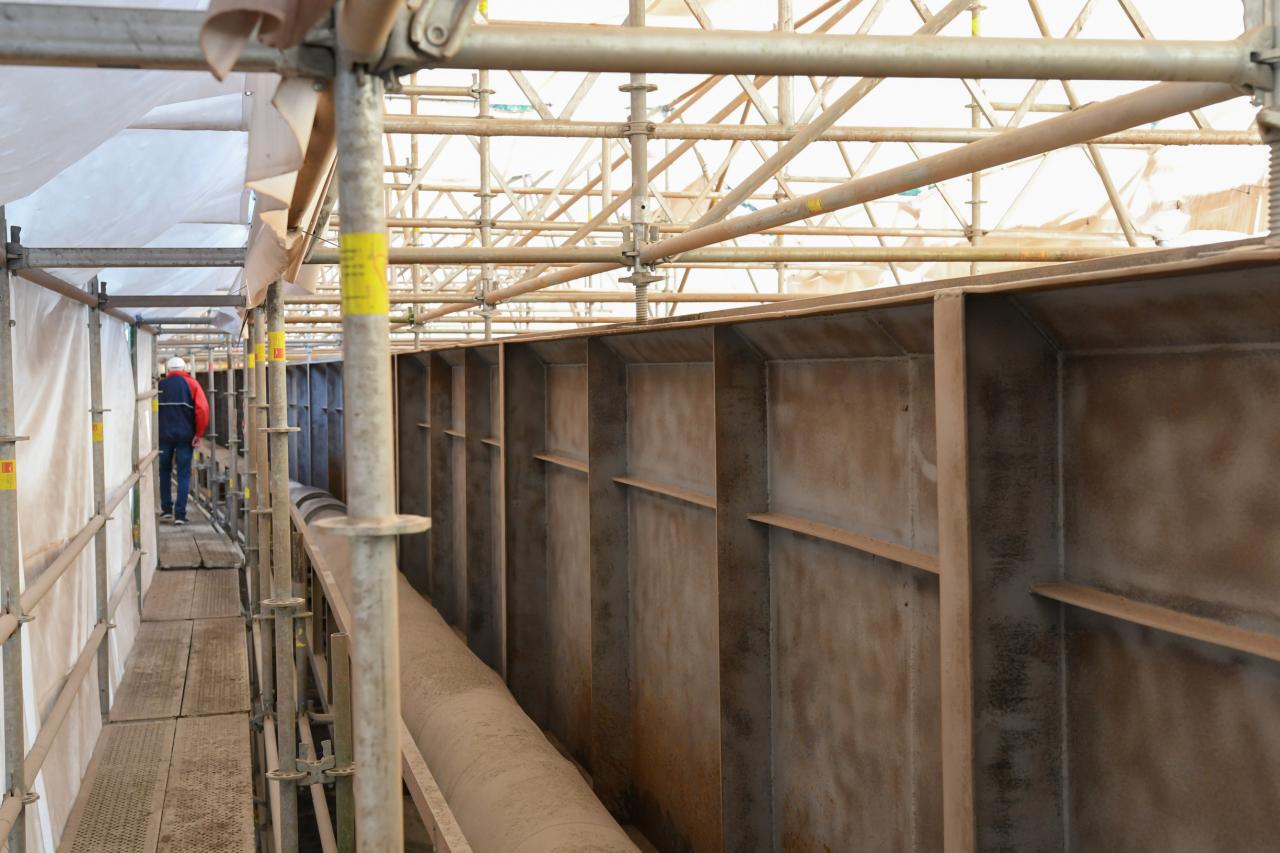

- postavených bolo 14 000 m3 priestorového a závesného lešenia
- celková očistená a natretá plocha konštrukcie bola vyše 7.000 m2 čo je väčšia plocha ako 15 ks basketbalových ihrísk Piešťanských čajok

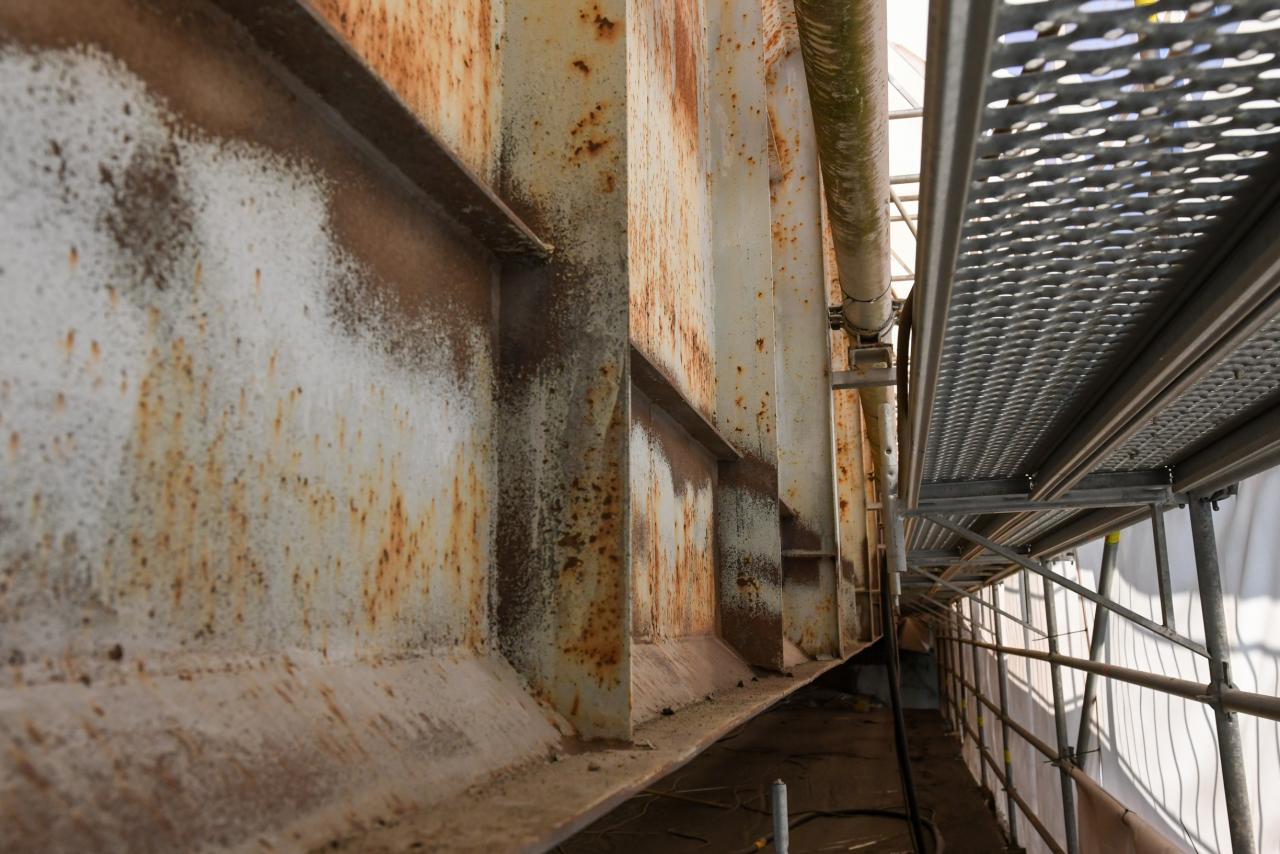

- na očistenie bolo spotrebovaných 30 ton abrazívneho materiálu
- na strojných opravách sa spotrebovalo cca 2 000 ks rezných a brúsnych kotúčov, vyše 10 000 ks elektród a 300 metrov zváracieho drôtu
- spotrebovalo sa takmer 5 000 kg náterových hmôt
- elektrocentrály pre napájanie stavby spotrebovali vyše 1 400 litrov pohonných hmôt
- ručne sa zmanipulovalo (prenieslo z pôvodného miesta na konečné miesto) takmer 900 ton materiálov (lešenia, demontované diely, nové diely, abrazívny materiál, oceľové podlahy, odpad zo stavby)
- pri pokládke oceľových panelov mal jeden z pracovníkov podľa hodiniek za jeden pracovný deň nachodených vyše 26 000 krokov
- o cca 30 000 kg sa odľahčila konštrukcia lávky inštaláciou nového kompozitového povrchu oproti asfaltovej výplni
- počas realizácie bolo zaznamenaných sedem "strát materiálov a náradia", jeden neoprávnený vstup na stavenisko a jedna oficiálne nahlásená krádež

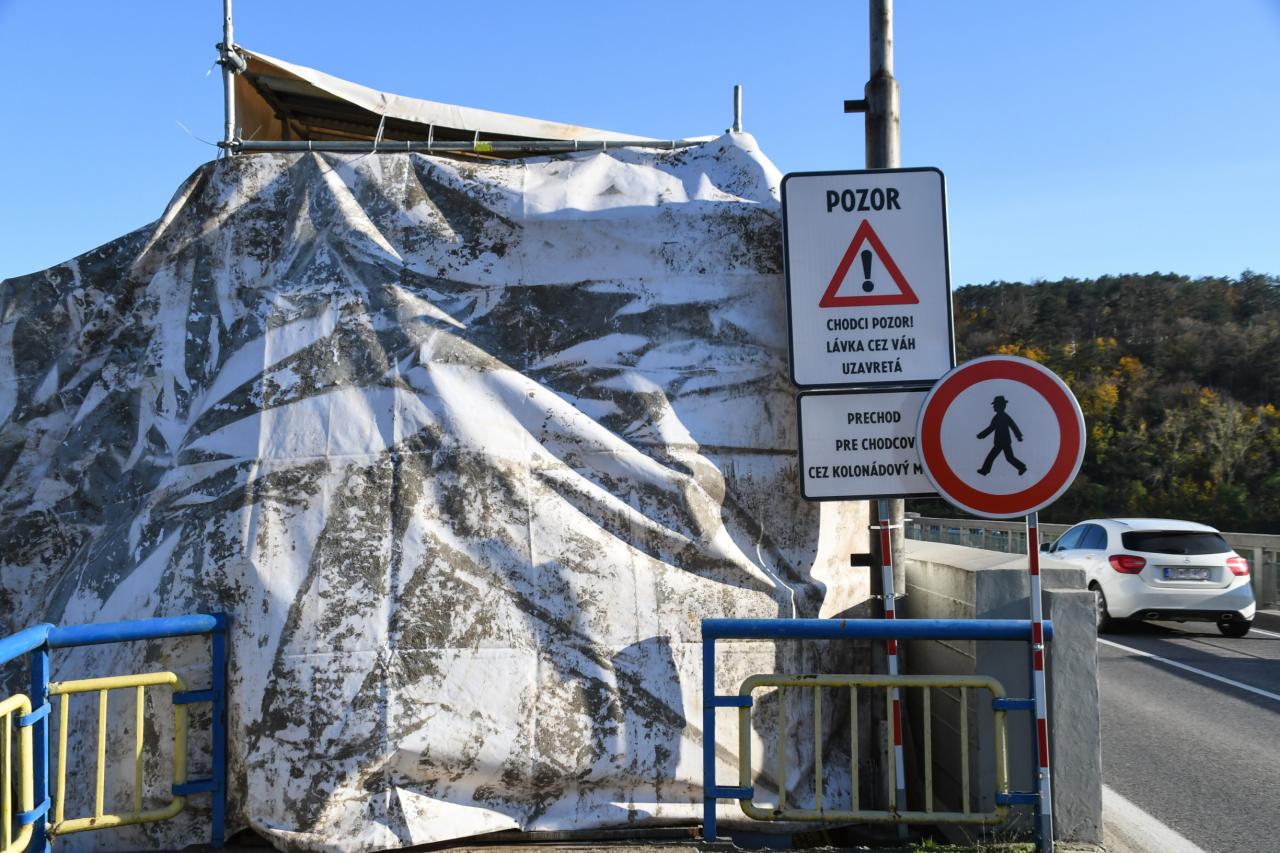

- vďaka ochranným opatreniam a zaplachtovaniu nedošlo k žiadnemu znečisteniu Váhu a jeho obtokového ramena
Za štatistické údaje ďakujeme Ing. Ladislavovi Molčanovi, konateľovi spoločnosti LUMIZA s. r. o.

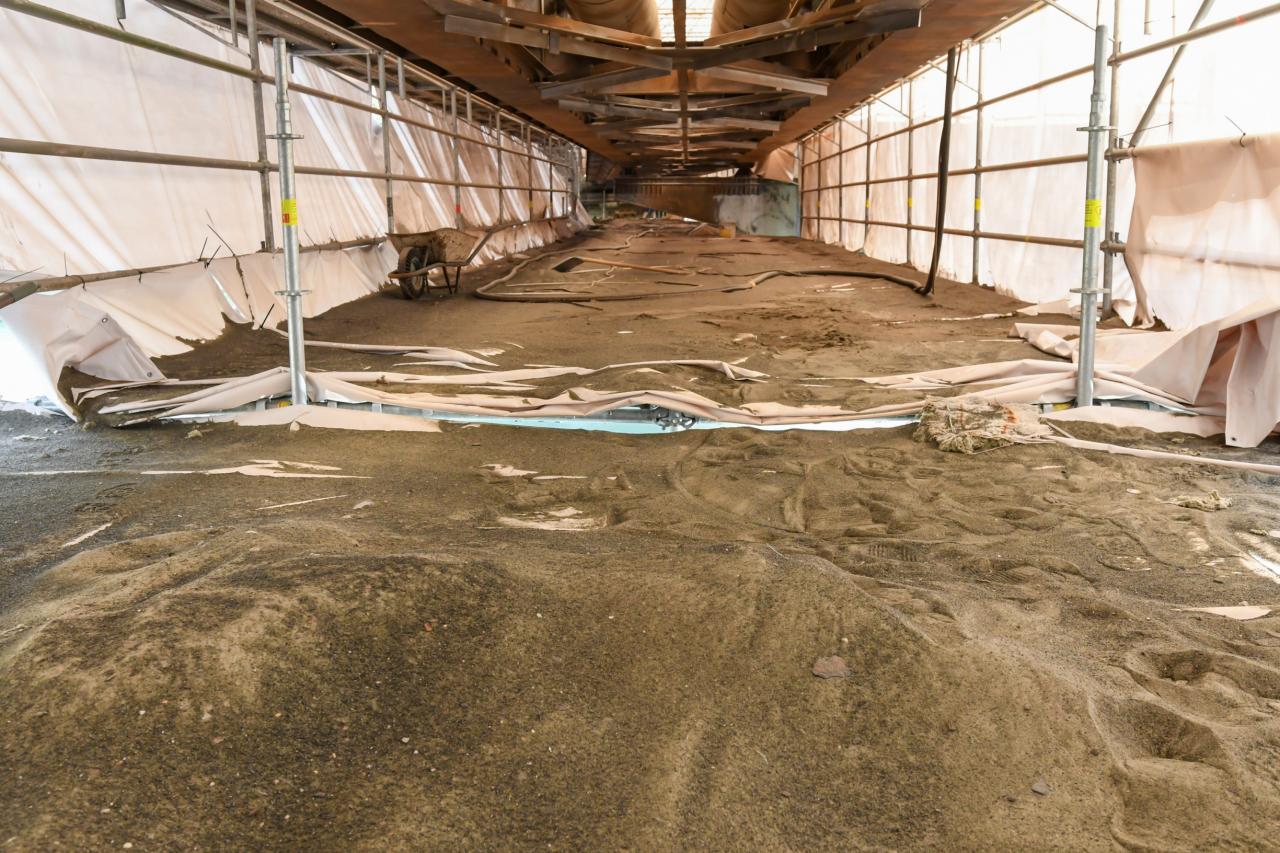

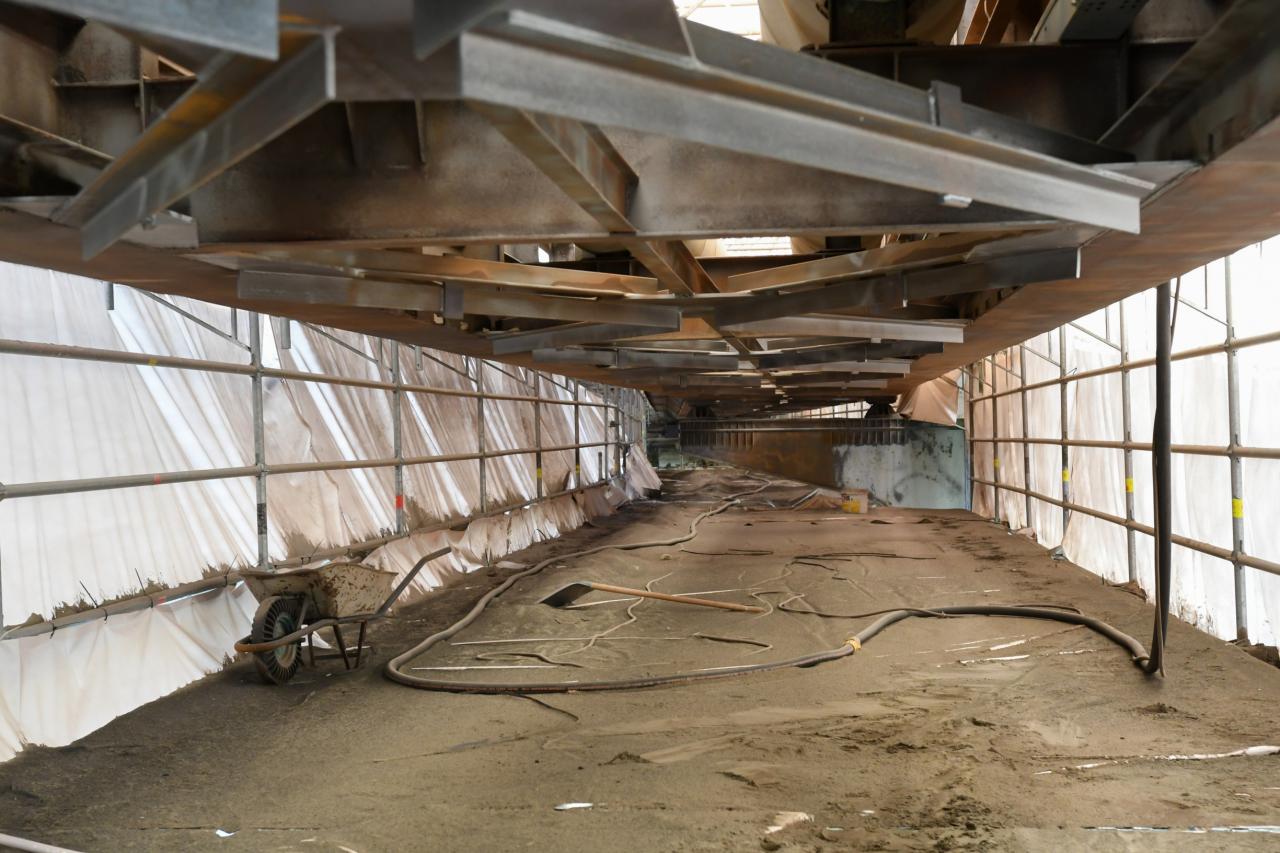

Pozrite si fotodokumentáciu z priebehu realizácie opravy.
Foto: Martin Ričány
24.5.2025 18:18
Aktuálna teplota:
16.6 °C
Vlhkosť:
38.1 %
Rosný bod:
2.2 °C
Návštevnosť:
ONLINE:6
DNES:4435
TÝŽDEŇ:17751
CELKOM:7309256
Návštevnosť:
ONLINE:6
DNES:4435
TÝŽDEŇ:17751
CELKOM:7309256
